KREISLAUFFÄHIGE SANIERUNG VAN DER NÜLL GASSE 22

Ein Pilotprojekt in Kooperation mit SCALE GmbH
2040-Scale_Quadrat
SCALE Kreislauffähige Sanierung (3)

#4 - 20.11.2023 Der Erste Workshop: Integrale Planung ist alles

Vorarbeit der SCALE: Bestandsaufnahme der Materialien samt Einstufung mittels Level(s) Indicator 2.2. "Bestandaufnahme vor Abbruch" - die unterschiedlichen Materialien wurden entsprechend ihrer Gefährlichkeit/Unbedenklichkeit und der Möglichkeiten der Verwertung/Wiederverwendung eingestuft. Im Planradar sind sie verortet und abgebildet. Die Klassifizierung bzw. die Risiko- und Potentialanalyse ist also abgeschlossen, sobald die Planung die Mengen übermittelt .

  • Level(s) ist ein gemeinsamer Bewertungs- und Berichtsrahmen der EU für nachhaltige Gebäude. Er wird auch in den technischen Kriterien, mit der die Kreislauffähigkeit eines Gebäudes laut EU-Taxonomie nachgewiesen werden kann, ausdrücklich als Mess- und Bewertungsinstrument genannt.

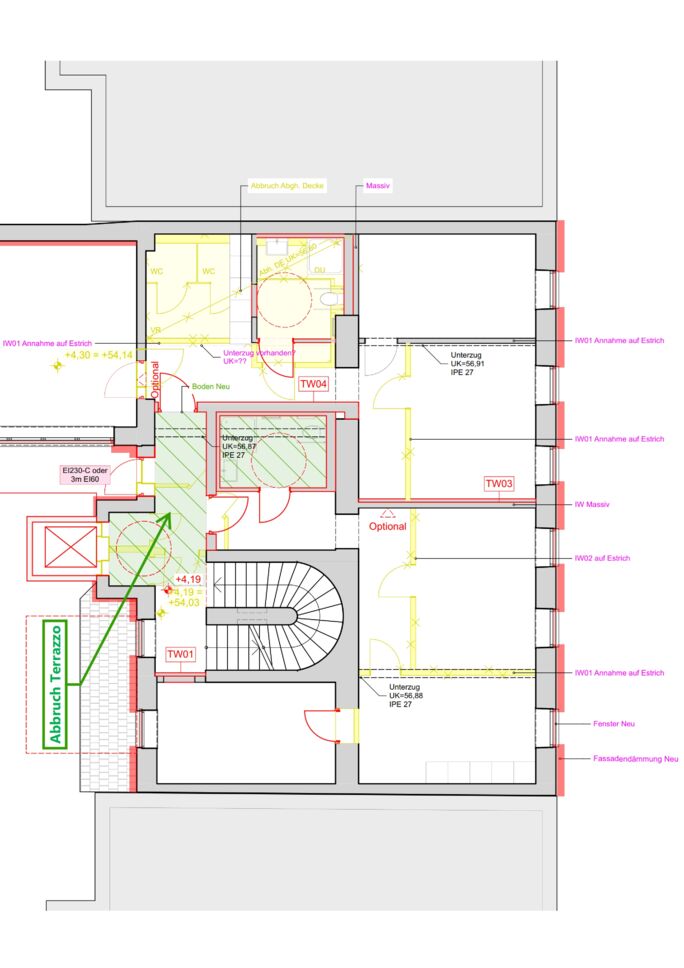

Im Workshop sitzen sich nun Bauherrenvertretung, Planung, Ausführung und ein Mitarbeiter der SCALE gegenüber und diskutieren die vorliegende Studie im Hinblick auf die Kreislauffähigkeit der einzelnen Geschoße. Diskutiert wurde die notwendige Absenkung der obersten Geschoßdecke (Dippelbaumdecke!), die mit hohen Kosten verbunden ist,  versus der künftig zu erzielenden (Miet-)Erträge für die dadurch entstehenden zusätzlichen Quadratmeter Nutzfläche durch die Aufstockung.

Nächster Schritt dazu: Termin mit der Stadt Wien zur Abstimmung, ob ausnahmsweise im Sinne der Kreislauffähigen Sanierung die vorgegebene Gebäudehöhe um einige wenige Zentimeter überschritten und damit die Geschoßdecke,  wie sie ist, erhalten bleiben könnte.

Auch die Möglichkeiten der Verstärkung der Kellerwände, Trockenlegung des Kellers, Erhalt von Oberflächen und Möglichkeiten der Dämmung wurden intensiv besprochen.

Fazit: Zum nächsten Termin in vier Wochen sind Statiker und Bauphysiker bereits mit dabei!

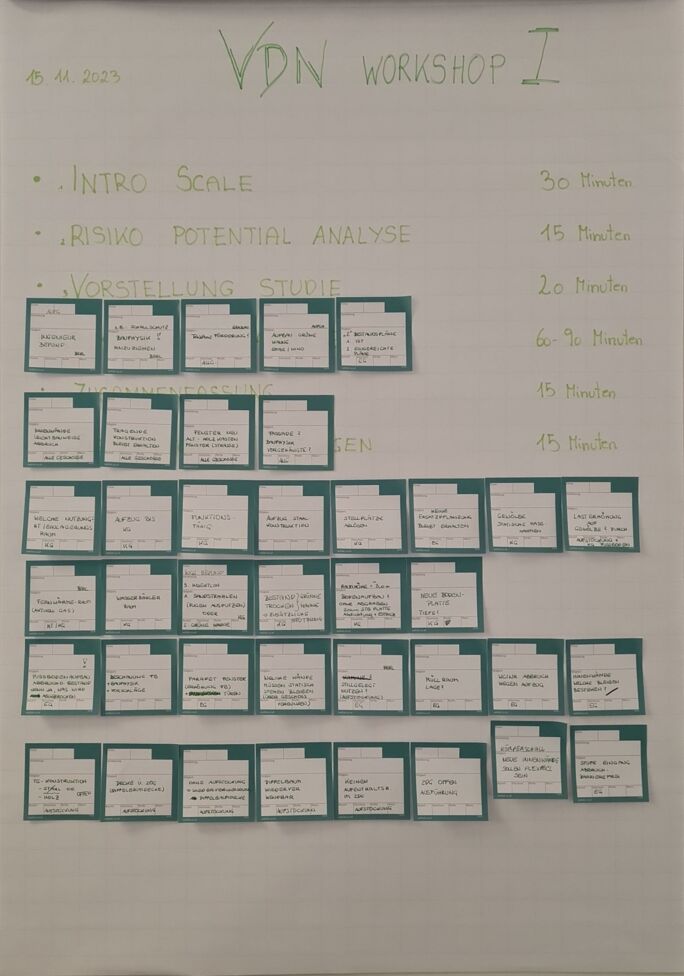

Workshop I - VDN22

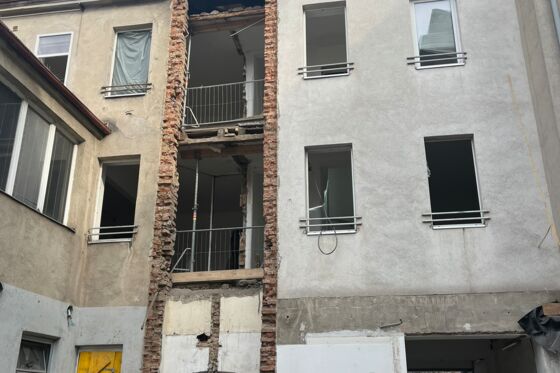

#3 - 19.10.2023 Begehung mit Statiker: Das Tragwerk sieht gut aus

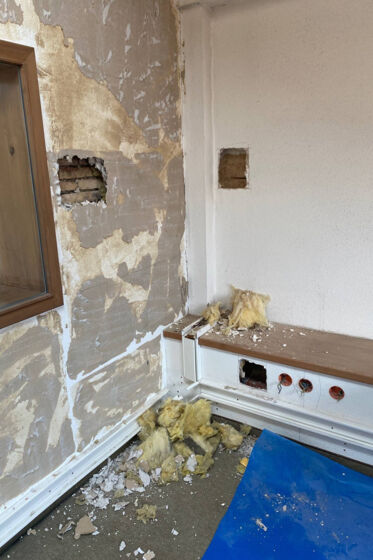

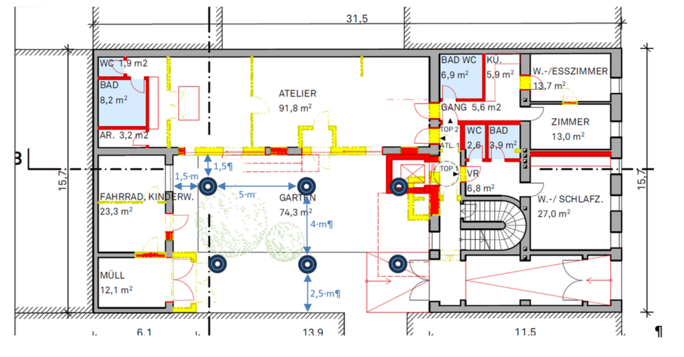

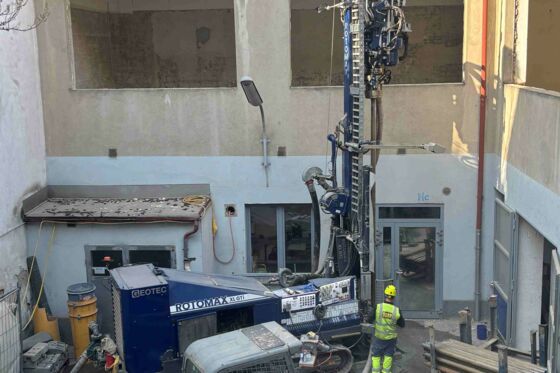

Zusätzliche Öffnungen im Fundamentbereich werden notwendig sein, um die Einbindetiefe zu prüfen.  Das bedeutet: Es muss überprüft werden, ob die Fundamente tief genug sind, um auch bei der geplanten Aufstockung die Stabilität des Gebäudes zu gewährleisten.

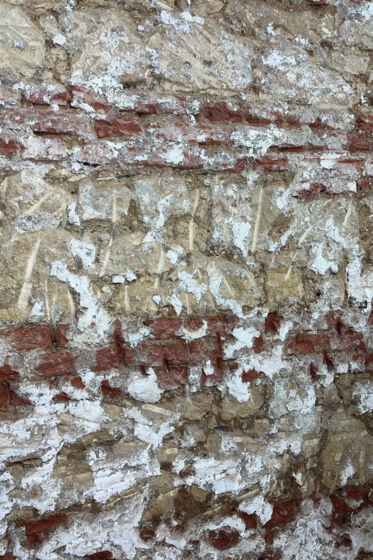

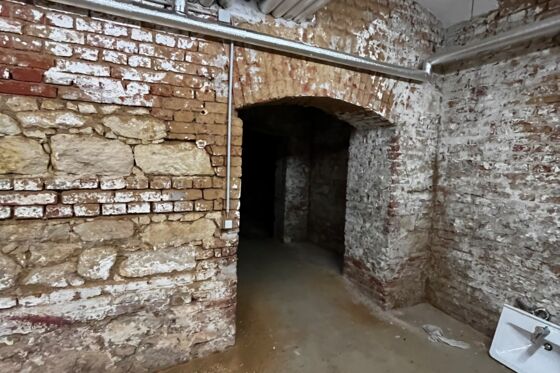

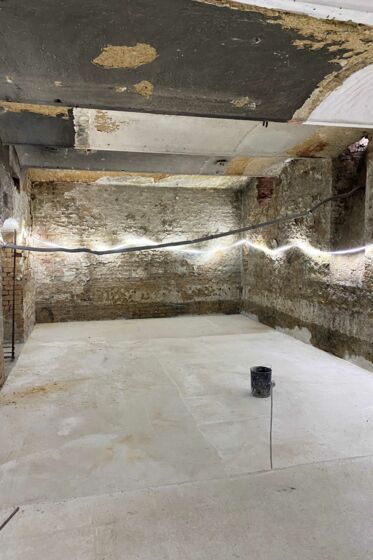

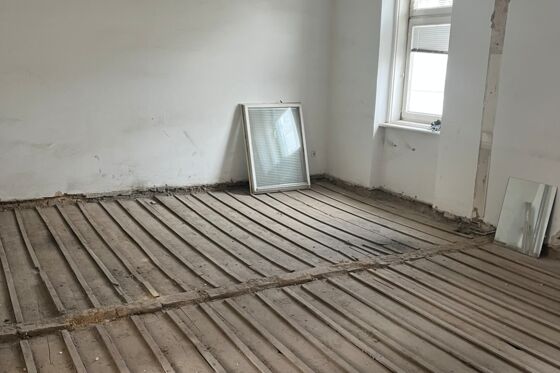

Im Keller wurden die Außenmauern zum Teil mit Bruchsteinmauerwerk (Sandstein) hergestellt. Der Bruchstein kommt mit hoher Wahrscheinlichkeit vom Schleifen der Wiener Ringmauer/Stadtmauer – und ist damit auch schon Reuse. Hier liegt allerdings auch schon ein erstes Problem: Die Mauerwerksfestigkeit muss aufgrund der Steinlagerung geprüft werden

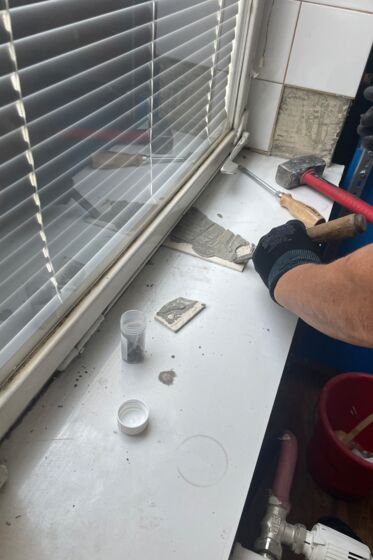

Das Ergebnis der Schad- und Störstofferkundung liegt uns inzwischen ebenfalls vor:

  • Asbest wurde in diversen Dichtungen gefunden, jedoch zum Glück nicht großflächig! Es muss deponiert werden, die weitere Sanierung ist dadurch nicht verhindert.

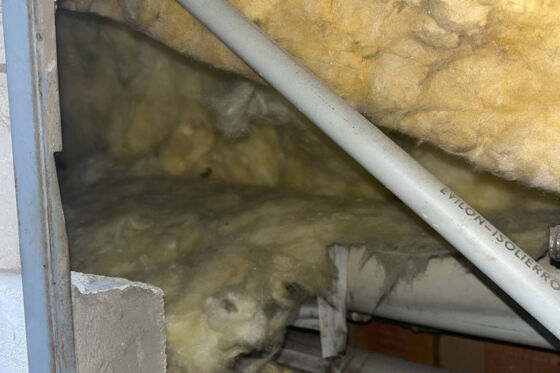

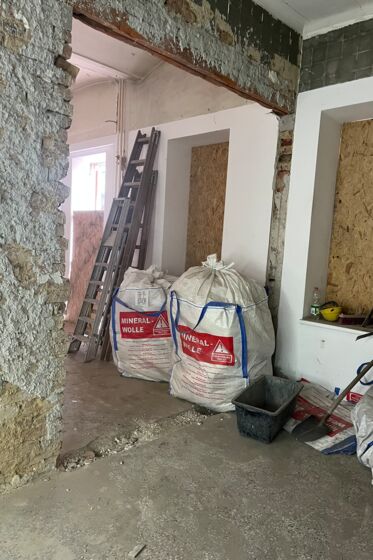

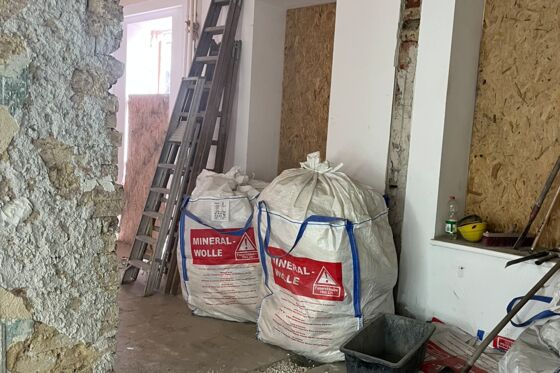

  • Die Dämmung im Dachboden und Dachgeschoß ist als karzinogen und somit als gefährlich einzustufen. Sie besteht auf  künstlichen Mineralfasern wie Glas- und Steinwolle  und muss damit ebenfalls deponiert werden.
  • Die Flammschutzmittel in den EPS-Dämmungen bewegen sich "innerhalb der Grenzwerte", ebenso die restlichen Schadstoffe (zB. Teerprodukte in den Abdichtungsbahnen). Was das für unser Projekt bedeutet bzw. wie wir mit diesen Materialien verfahren, werden wir klären.

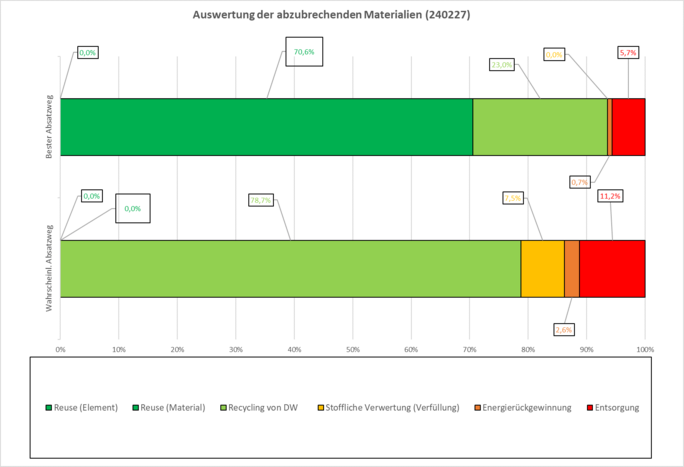

Im nächsten Schritt werden sämtliche verbauten Baustoffe mit dem Analysebericht gegengeprüft, um die Materialien zu identifizieren, die entsorgt bzw. deponiert werden müssen. Nähere Informationen folgen demnächst!


#2 - 28.09.2023 DER ZEITPLAN STEHT

Geplanter Start der Bauausführung ist das 1. Quartal 2025, der Zeitplan ist straff. Neben einigen Abstimmungsterminen zwischen Bauherren, Planung, Bauausführung und Konsulenten (SCALE) hat inzwischen die Bestandsaufnahme und die Schad- und Störstofferkundung stattgefunden:

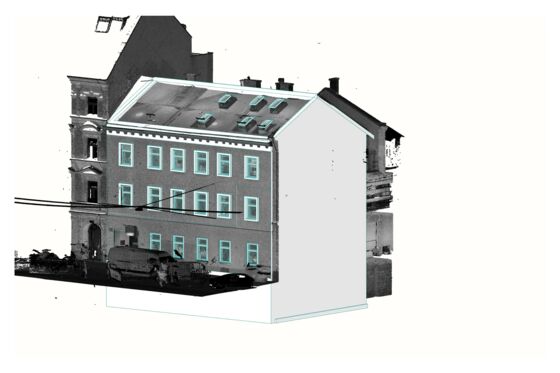

  • Im Juli 2023 hat der Geometer das Gebäude konventionell vermessen und zusätzlich einen Punktwolkenscan durchgeführt. Darunter versteht man eine 3D-Datenerfassungstechnik, bei der eine Vielzahl von Punkten im Raum erfasst wird, mit der ein detailliertes digitales Abbild der Umgebung/des Gebäudes erstellt werden kann.
  • Mit diesen Daten hat unsere Planungsabteilung inzwischen genau das realisiert: Als Endergebnis soll ein BIM-Modell "as built" entstehen, aus dem die Kreislauffähigkeit des Gebäudes ersichtlich wird und mithilfe dessen eine Ökobilanz erstellt wird.
  • Alle Teams sind auch in Planradar (= Plattform für Baudokumentation, Mängel- und Aufgabenmanagement) und  Planfred (= Plattform für Plan- und Dokumentenmanagement) miteinander vernetzt, um durchgängig am gleichen Informationsstand zu sein.

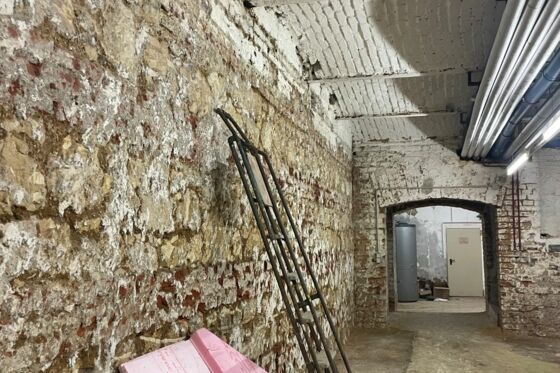

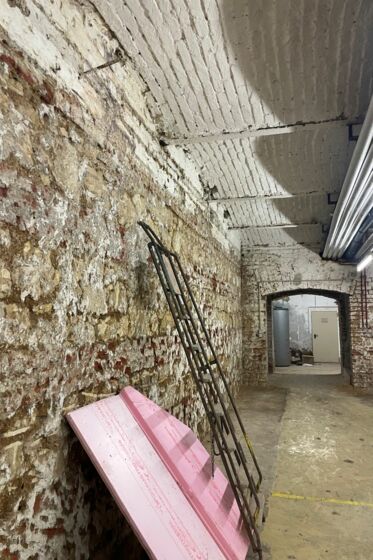

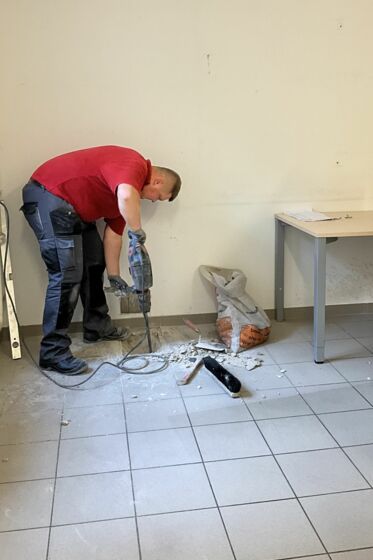

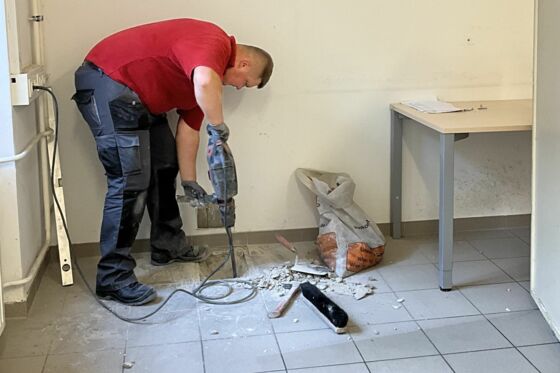

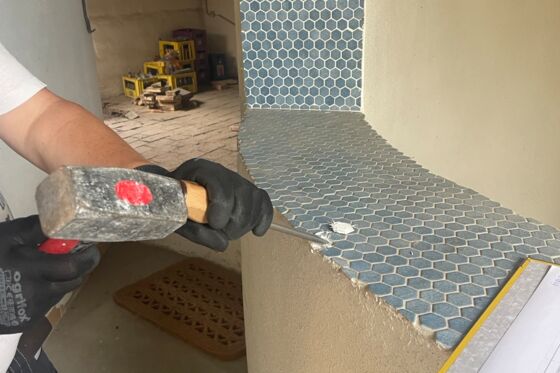

  • Mitte September hat unser Sanierungsteam unter Anleitung der SCALE Bauteilöffnungen durchgeführt, die im Planradar ausgewiesen wurden. Fast zeitgleich war auch der Schad- und Störstofferkunder vor Ort und hat Proben genommen. Die Ergebnisse dazu erwarten wir Anfang Oktober.



#1 - WIR STARTEN

Die Van der Nüll Gasse 22 - ein Bestandsobjekt der Sedlak Immobilien - soll saniert werden und für das Bauunternehmen Sedlak steht fest: Wir wollen umsetzen, wovon seit einiger Zeit alle sprechen und starten den Praxistest.

Im Vorfeld konnten wir gemeinsam mit Digital Findet Stadt ein Konzept verwirklichen, das von WieNeu+ gefördert wurde, in dem wir die grundsätzliche Vorgehensweise skizziert und ausgearbeitet haben.

Erstmals werden wir ein Gebäude kreislauffähig im Sinne der EU-Taxonomie sanieren, unter Berücksichtigung der technischen Bewertungskriterien, die im Juni 2023 als delegierter Rechtsakt der Europäischen Kommission veröffentlicht wurden.

Zum besseren Verständnis ist dazu ein ganz kleiner Exkurs nötig:

Die EU-Taxonomie-VO wurde beschlossen, um die Finanzströme in Projekte zu lenken, die zur Verwirklichung der Ziele des European Green Deals wesentlich beitragen,

  • wie dem Klimaschutz,
  • der Klimawandelanpassung,
  • der nachhaltigen Nutzung von Wasser- und Meeresressourcen,
  • dem Übergang zu einer KREISLAUFWIRTSCHAFT,
  • dem Schutz der Umwelt und
  • der Erhaltung der Biodiversität.

Voraussetzung für die Verwirklichung der taxonomiekonformen Sanierung ist die Erfüllung der Kriterien eines der genannten Umweltziele, ohne dabei gleichzeitig einem der anderen Ziele einen bedeutenden Schaden zuzufügen (DNSH-Kriterien = Do no significant harm).  Wie die einzelnen Kriterien aussehen, kann man hier im Anhang II unter Punkt 7. Baugewerbe und Immobilien nachlesen.

Das sind die Fakten zum Projekt

1. Das Gebäude ist ein Gründerzeithaus aus dem Jahr 1885, mehrfach saniert, zuletzt im Jahr 2010 durch die Baufirma SEDLAK selbst

2. Nach einer ersten Studie sollen hier 10 neue Wohnungen und 2 Studios auf einer BGF von 1650 m² entstehen (1150 m² Bestand, 500 m" Aufstockung)

3. Bauherr ist die SEDLAK Immobilien GmbH, Planung und Bauausführung erfolgt durch die DI Wilhelm SEDLAK GmbH

4. Begleitet wird das Projekt durch die SCALE GmbH

5. Das Projekt wird von WieNeu+  gefördert
